excel 动态甘特图制作技巧

Excel教程 2021-10-11 10:38:42

这里准备的数据还是之前数据,不同的是这里我们需要添加一些两个辅助列,一个表示已经完成的,另一个是未完成的。

具体如下图

第一步:在B9单元格中输入=TODAY()

第二步:在D2中输入公式=IF($B$9>B2,IF(B2+C2>=$B$9,$B$9-B2,C2),0)并下拉填充;

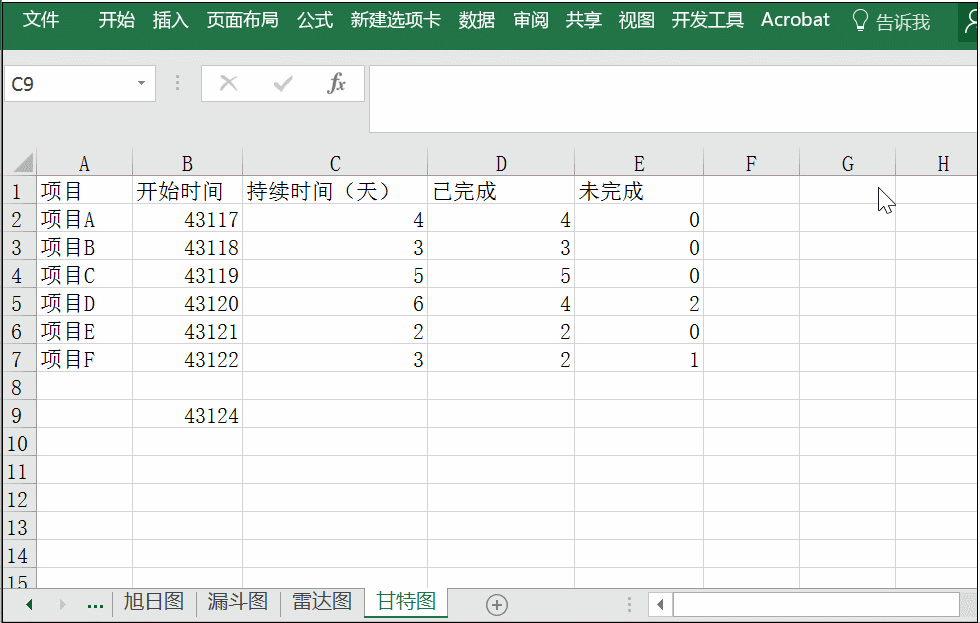

在E2中输入公式=C2-D2并下拉填充。

具体操作如下:

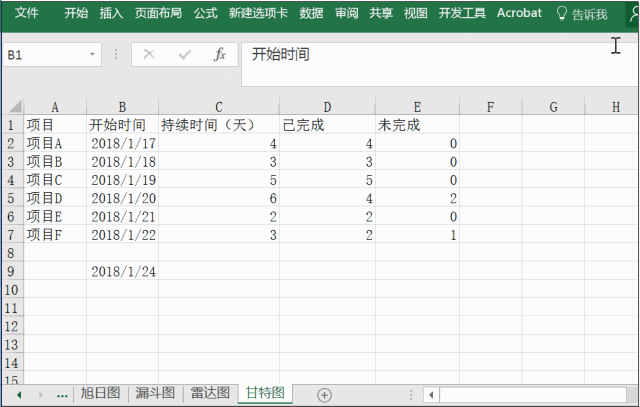

第三步:将开始时间转换为常规

具体操作如下:

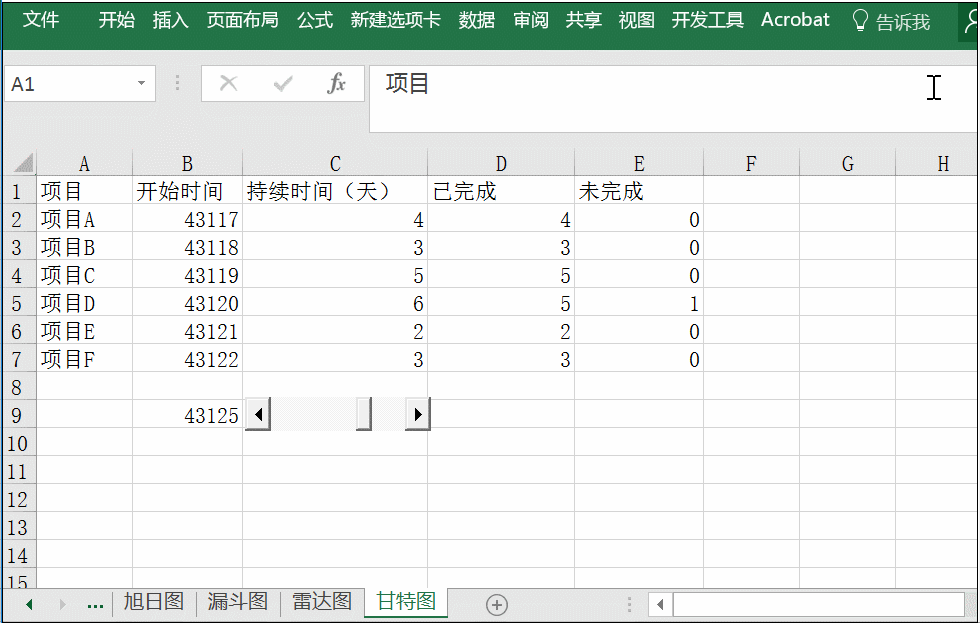

第三步:点击开发工具,之后选择滚动条ActivX控件,然后右击选择属性,进入相应属性对话框,修改里面的LinkedCell、Max以及Min值,具体值如下:

在 LinkedCell 中输入B9,使控件链接到B9单元格

在 Max 中输入值43128,2018/1/28转化为数字是43128

在 Min 中输入值43117,2018/1/17转化为数字是43117

具体操作如下:

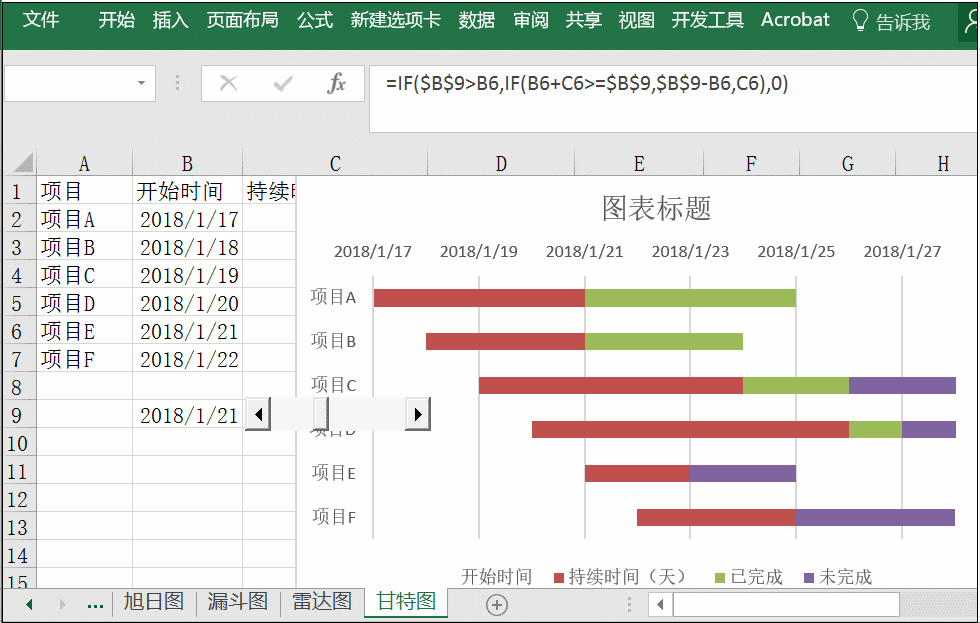

第四步:插入堆积条形图

这一步,跟制作静态甘特图是一样的步骤,具体步骤帮主就不详细说明了,不懂的小伙伴们,可以查看《你想要的甘特图来了~》

具体操作如下:

第五步:美化图表

到第四步为止,动态图基本上已经做好了,剩下的就是对图表进行简单的美化,这里帮主删除了一些不需要的参数,然后添加标题。

具体操作如下:

标签: excel动态甘特图制作
