如何使用 excel 制作项目进展甘特图 实例教程

Excel教程 2021-10-13 09:17:34

研究了一天使用excel制作甘特图的方法,分享出来仅供大家参考,我使用的是wps,可能部分功能跟office位置有出入。

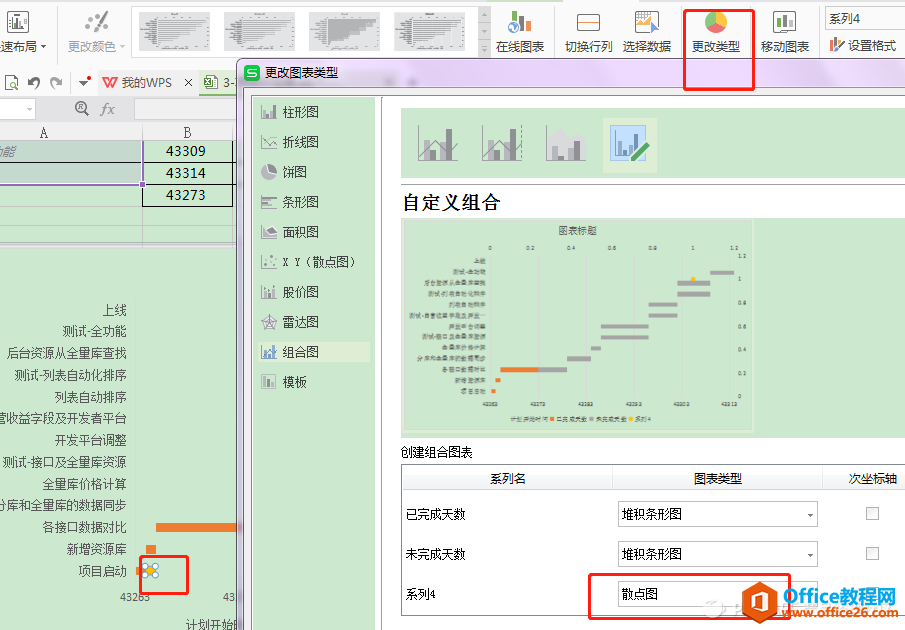

先上图:

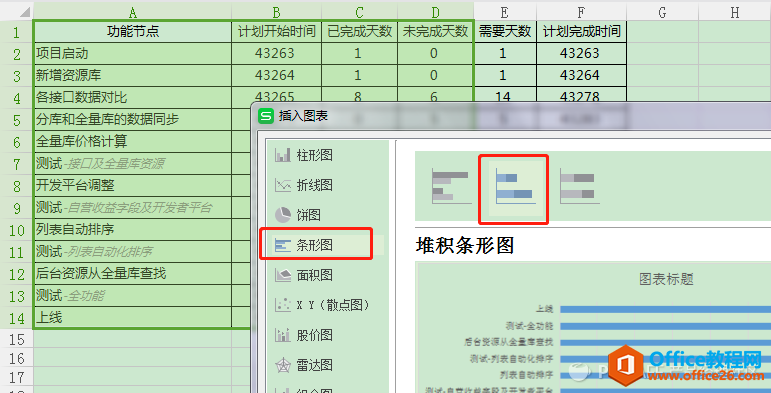

9e0371def9d1d3fc9d2b3ead494c9adb-picture

接下来,先准备好数据:

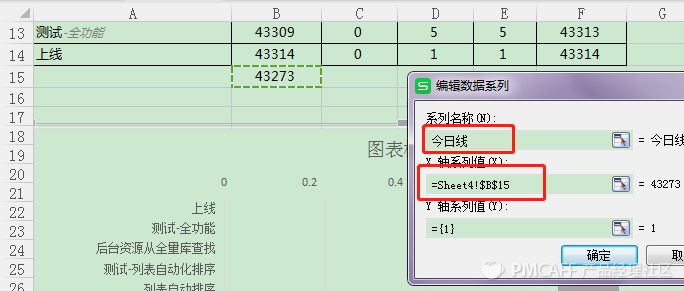

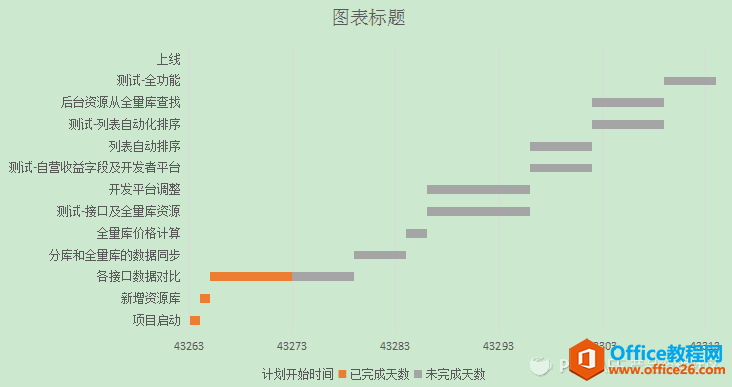

5537740ec7006ef8211b1dcd00bcad21-picture

表格你只需要输入开始时间和需要天数即可,已完成和未完成天数使用公式,后续就会动态变动

开始时间:将日期列单元格格式改为“数值”,就是上表中看到的状况,便于后续进行计算;

已完成天数:使用公式 =IF(TODAY()-B2>E2,E2,MIN(E2,MAX(TODAY()-B2,0)))

未完成天数:使用公式 =E2-C2

上图B15单元格使用公式 =TODAY(),这个是后续添加当前日期线的时候用到的,待会创建表格时不用选中;

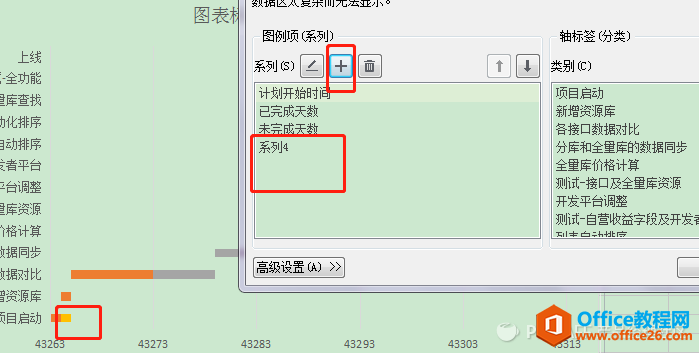

首先创建图表:选中功能节点、开始时间、已完成天数、未完成天数,创建堆积条形图

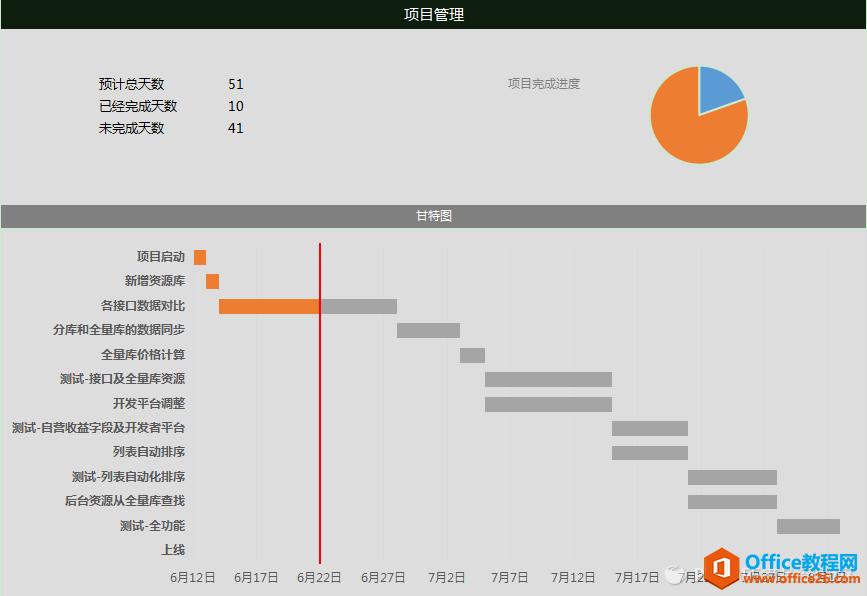

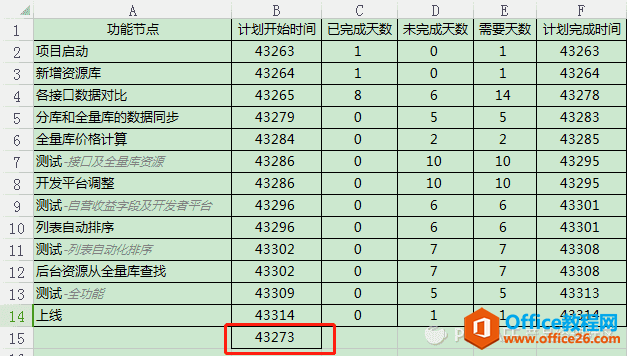

42878b70c7f61da72761060f85e2f15a-picture

1a1a0c0cc1cc7c2c34e03274aeefe850-picture

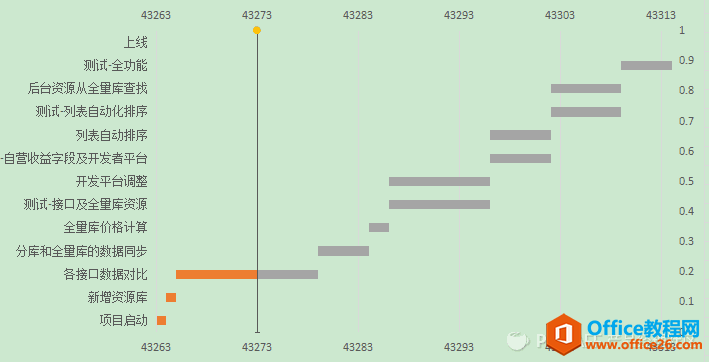

接下来先调整下坐标轴,设置横坐标区间为日期的最小值43263和最大值43314,"开始时间"选中无填充,如下图:

f3f0716c0fbc0c6f273f4ca08527c397-picture

接下来这步是比较难的,也是大家都想知道,害我苦苦研究一天的——添加当前日期线

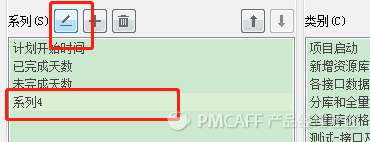

选中图表,点击“选择数据”,添加系列,并更改图表类型,设置系列4为“散点图”:

e72820181f404d51eb1fd8549d35aaa7-picture

b5f76e4f71ba356efb0e8636750b197a-picture

选中图表中的散点,选择数据,填写X轴系列值为之前说的当前日函数的单元格

ad533e5f09a162d2924b08222f13e2e8-picture

f8c98891bf5084789ba98131a8b280f3-picture

调整次要横坐标区间为日期的最小值43263和最大值43314,次要纵坐标最小值和最大值为0和1:

9b49741ea658f9e9aa87f48b76f12aef-picture

选择散点添加误差线,并自定义误差线的值为1:

8e5f34834b1aa17d195ef5891ce0a3dc-picture

剩余就是隐藏次坐标轴,纵坐标轴逆序排列,界面进行美化就如下图了:

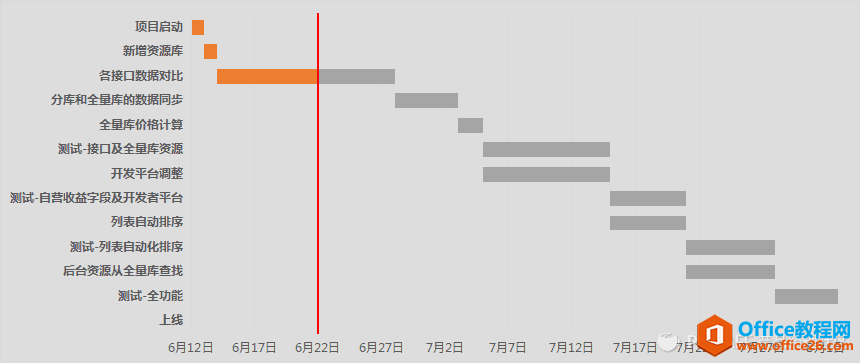

df4fa25f2bbd74dd655b7af066b54d65-picture

标签: excel甘特图excel项目进展甘特图
