首页 > 其他专区 > Project >

Project从入门到精通_Project日历的设置(996)

Project 2021-11-17 12:09:21

开始安排进度之前,我们必须对项目的日历进行设置,所谓日历就是项目工作、休息日期的安排。

互联网公司的大部分项目日历基本都是996工作时间,所以今天就带大家一起做一个996日历表。

制作步骤:

1、项目选项组中点击更改工作日期,如下图所示。

从入门到精通!项目管理软件Project系列教程一日历的设置(996)

更改工作日期

2、点击进入设置页面,如下图所示。

从入门到精通!项目管理软件Project系列教程一日历的设置(996)

设置界面

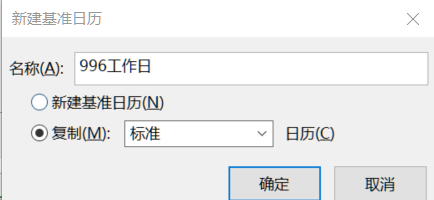

3、点击新建日历进入设置页面,如下图所示。

从入门到精通!项目管理软件Project系列教程一日历的设置(996)

新疆日历

从入门到精通!项目管理软件Project系列教程一日历的设置(996)

设置页面

4、先把国家法定节日设置成非工作日,这部分时间不需要工作,这里以51为示例说明设置方式。

从入门到精通!项目管理软件Project系列教程一日历的设置(996)

51节假日设置

确保我们设置的51节假日为非工作日期,其他日期同理设置。

从入门到精通!项目管理软件Project系列教程一日历的设置(996)

非工作日设置

5、因为我们是基于标准的日历设置,所以周一到周五为工作日且时间范围是:8-12,13-17

从入门到精通!项目管理软件Project系列教程一日历的设置(996)

标准工作日

我们需要把周一到周五设置成早9晚9工作时间。我们选中工作周按钮,点击详细信息。

从入门到精通!项目管理软件Project系列教程一日历的设置(996)

按如下图方式设置周一到周五的工作时间。

从入门到精通!项目管理软件Project系列教程一日历的设置(996)

工作日期设置

显示如下图信息,说明我们设置成功。

从入门到精通!项目管理软件Project系列教程一日历的设置(996)

成功页面

5、设置每周六为工作日,在例外日期中,我们先把名称、开始日期、完成日期全部填写完成

从入门到精通!项目管理软件Project系列教程一日历的设置(996)

点击详细信息,设置为工作日期、开始时间、结束时间、每周、共发生多少。

从入门到精通!项目管理软件Project系列教程一日历的设置(996)

设置结果验证

从入门到精通!项目管理软件Project系列教程一日历的设置(996)

6、结果验证,点击对应的日期,检查是否与预期结果一致。

从入门到精通!项目管理软件Project系列教程一日历的设置(996)

6、日历删除,新建的日历如何删除呢?更改日期界面是没有提供删除功能,需要从信息页面进入删除,如下图步骤:

从入门到精通!项目管理软件Project系列教程一日历的设置(996) 从入门到精通!项目管理软件Project系列教程一日历的设置(996)

今天就讲到这里,谢谢大家学习。

标签: Project从入门到精通Project日历的设置

office教程网 Copyright © 2016-2020 https://www.office9.cn. Some Rights Reserved.
