1. 设置项目信息
操作:项目->项目信息
作用:设置项目开始时间、使用的日历
2. 日历设置
项目->更改工作时间->新建日历
- 标准日历基础上增加特定假日
例子:在标准日历(5天8小时)上增加法定日历,如下增加国庆节放假以及国庆节调休补班特定假日设置
补班-需要设置为工作时间
- 6天制日历设置
基于节假日日历下设置
工作周->设置星期6的工作时间,注意工作时间填写:不能填写8:00-17:00(这里是9个工作小时了)
- 7天制日历设置
基于节假日日历下设置
工作周->设置星期6、星期天的工作时间,注意工作时间填写:不能填写8:00-17:00(这里是9个工作小时了)

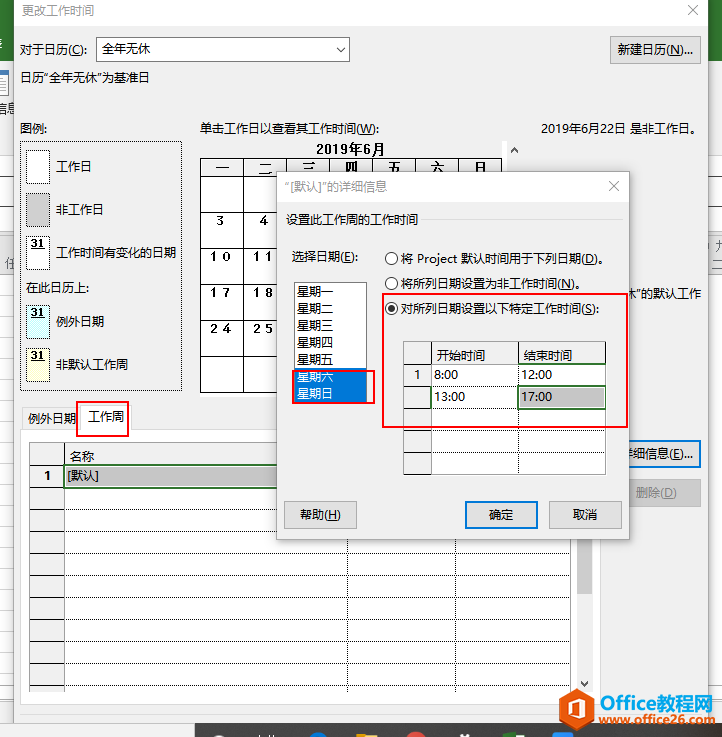

- 全年无休日历设置
基于标准日历下
工作周->设置星期6、星期天的工作时间,注意工作时间填写:不能填写8:00-17:00(这里是9个工作小时了)

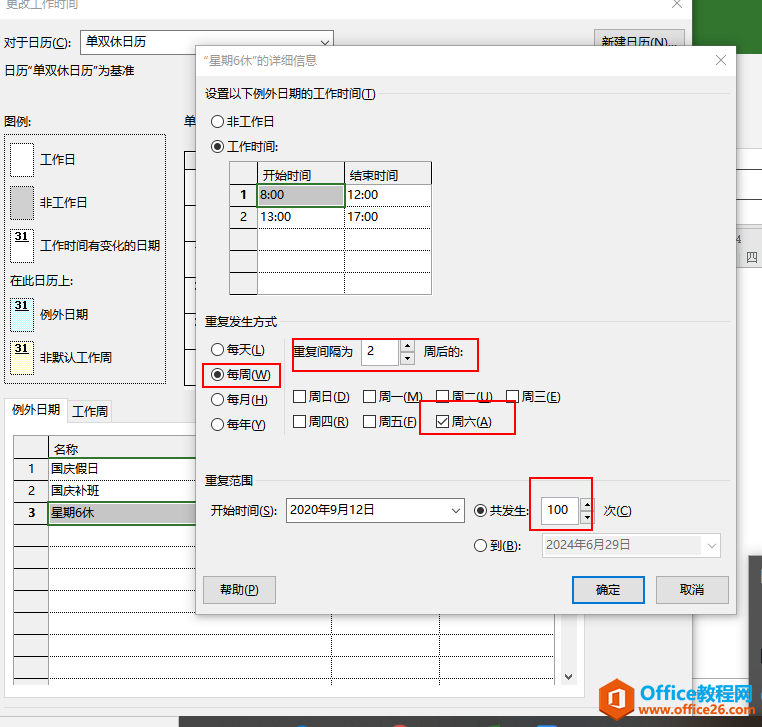

- 大小周交替日历设置
例外日期->工作时间->重复发生每14天发生一次(两周一次单休),重复100次足够使用
或者
每两周发生一次,发生在周6
-日历控制(设置日历全局、删除、重名等操作)
